首页铺装服务塑胶跑道施工流程

塑胶跑道施工流程

㈠准备阶段

1.对基层进行平整度、坡度、密实度的测量检查。

2.检查及处理基层,达到“二干”,即干净、干燥。

3.沥青基层采用乳液 石英砂,水泥封底(1:2:1)。水泥基础采用喷涂封底底胶。

4.检查基层含水率,含水率应<8%为宜。

㈡铺底胶(厚度:跑道9-10mm)

1.测量圈界:测定场地施工范围、尺寸,作好标记。

①设置标高沿

②封贴沿边区

③铺设工作准备就绪,各种材料配备齐全,每件材料检测合格,施工机具完整无缺,上岗人员无一缺位。

2. 底胶配制

㈢喷涂防滑层面胶:厚度≥3-4mm

施工前,检查及处理施工面达到干净、干燥、可靠。面胶施工必须整体化、统一化,不允许分道施工。本工艺采用自动化电动挤压喷涂施工法。第二遍开始时,应与第一遍相反的方向进行喷涂。喷涂边角及细部时,事先必须做好防护非喷涂区的工作,防止喷胶污染建筑物和周围环境,对局部受污染的地方必须及时用专用洗涤剂清洗干净。

本工艺施工结束经24小时凝结后,即可进入下道工序作业。

(三)标志线测画

使用工具有经纬仪、50米钢尺、胶粘带、黑痕线、标志钉等。

A.胶面铺设完成后,全场做好卫生清洁工作,完成后即可开始划线,其步骤如下:

⑴首先复检基本桩点,并对误差做调校确认后,按照国际田联的标准进行测量,画出各种标志线,以此为基准,用钢尺把分道线分好,用铁钉定点,再用具有一定韧性的鱼丝线将各点纵横相连。

⑵将线槽基准线与定位线对齐,将线漆调好后即可开始喷分道线,注意线槽底面一定要加一层5-8MMEVA泡沫垫层,使线槽与道面能更紧密地贴合而防止虚边。

⑶将各项目的起点、位线、道线、前后沿线、终点线等计算列表,并根据不同项目标志线的颜色不同,做成若干不同颜色的小标志,用透明胶固定于大头针上部,用经纬仪标定于各自的位置上,所有标志物标志完,检查无遗漏,用经纬仪复核一遍确认后,用钢尺采用放射线丈量法再次检查确认,再根据不同项目用不同颜色线漆喷涂上述各点位线。

 (2)复合型塑胶跑道施工工艺:

复合型塑胶跑道施工前准备:

① 根据设计图纸及设计要求,将专用工具、设备和施工用主材、辅材运至施工区,并分类,按施工平面布置图并结合现场放置好,以便于施工。

② 按原料批号作小试验,观察实地铺设情况。

③ 按设计图纸定位放线。

基面处理:

依素地状况做好打磨、修补、除尘、酸洗地面;将基础表面清洗、清扫干净,并检测平整度。对平整度较差地方(误差>3mm),用EPDM颗粒(掺胶水混合)进行局部补平。

复合型塑胶跑道防水底漆施工:

用高浓缩防水底漆双组份A:B按=1:1的比例均匀搅拌,在处理好的基础地面滚涂一道。

复合型塑胶跑道摊铺EPDM颗粒层:

将单组份专用胶水和EPDM颗粒分别装入塑胶搅拌机内搅拌。将塑胶摊铺机驶入已定好位的摊铺场地内,就位并调整好摊铺厚度;将已搅拌均匀的黑胶粒推至塑胶摊铺机前,倒入已调整好铺设厚度摊铺机内,用专业刮耙拉平刮匀,启动摊铺机进行铺设;

全部摊铺完毕凝结后,用水准仪及水平尺检测平整度,超出规范要求的做好标志,用圆盘砂磨机及袋式打磨机进行打磨修平,并复核,直至符合要求为止。

复合型塑胶跑道EPDM弹性层摊铺:
采用跑道弹性涂料与EPDM搅拌均匀,进行摊铺,修平修齐;进行填孔找平。

复合型塑胶跑道PU面胶喷涂:

以红胶粉和PU面胶搅拌均匀,喷涂在摊铺好的EPDM颗粒层面上;厚度为2-3mm。

划线

画线材料:选用弹性聚氨酯专业画线漆,按国际标准画线。

(3)13MM透水型塑胶面层施工工艺:

1、施工前的准备工作

(1)熟悉技术文件和有关资料,对图纸和现场环境等情况进行核对分析。

(2)为了防止面层起泡,在摊铺施工前,要对基础进行彻底清扫、打磨、再清扫、达到无灰、表面干净,符合铺设条件,以保证塑胶质量达标。

(3)施工机具准备齐全。

(4)现场测量基础的平整度,以保证塑胶跑道的曲直分界为界线。

2、塑胶面层施工流程

(1)测量圈界

(2)底胶配制

(3)底胶施工固化时间:常温下18小时可接触,第二天可步行,固化。施工后的第二天,可上人检查补修,经仪器检测,经测试确实平整无误,平整合格率达95%以上时才能进行面胶施工。

(4)喷涂面胶

    3、标志线测画

胶面铺设完成后,全场做好卫生清洁工作,完成后即可开始划线,使用工具有经纬仪、50米钢尺、胶粘带、黑痕线、标志钉等。其步骤如下:

(1)首先复检基本桩点,并对误差做调校确认后,按照国际田联的标准进行测量,画出各种标志线,以此为基准,用钢尺把分道线分好,用铁钉定点,再用具有一定韧性的鱼丝线将各点纵横相连。

(2)将线槽基准线与定位线对齐,将线漆调好后即可开始喷分道线,注意线槽底面一定要加一层5-8MMEVA泡沫垫层,使线槽与道面能更紧密地贴合而防止虚边。

(3)将各项目的起点、位线、道线、前后沿线、终点线等计算列表,并根据不同项目标志线的颜色不同,做成若干不同颜色的小标志,用透明胶固定于大头针上部,用经纬仪标定于各自的位置上,所有标志物标志完,检查无遗漏,用经纬仪复核一遍确认后,用钢尺采用放射线丈量法再次检查确认,再根据不同项目用不同颜色线漆喷涂上述各点位线。

(4)预制型跑道施工工艺:

1.清洗地面

2.放线定位

3.平整地面

4.确认尺寸

5.铺前定位---为了卷材的铺装更加准确,必需在铺装前由专业测量技术人员对田径场地进行准确的定位,并按定位标志线进行铺贴。

6.确定日期---卷材铺装前了解当日和近期天气趋势,并测定当时地面含水率≤5%,方可进行卷材铺装工序。

7.正式施工---铺装顺序:先直后弯、由远到近、从外到里,收口位置即退场位置;确认当天需要完成的面积和区域。

a)铺涂底胶

十字滚涂法涂防水底涂层示意图

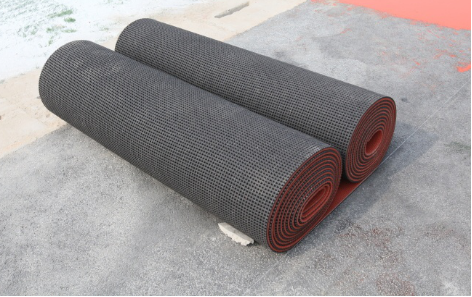

b)橡胶卷材铺设

c)橡胶跑道卷材粘接

跑道摆好后,在粘接前,先将跑道由两端分别卷起,由卷好的跑道中心往一方向在地面上刮胶。地面刮胶时,

d)卷材表面压制

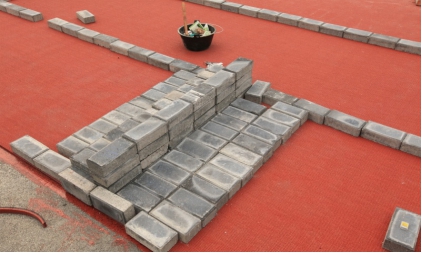

跑道与地面粘接好后,为确保跑道与地面粘接牢固,为防止跑道翘边,必须进行接缝压砖块操作;

 e)端口裁接

端面接口粘接时应先将一端跑道用钢尺压稳,裁齐。上压跑道与下压跑道在端口粘接时应考虑低温时的收缩量,使上压板与下压板有余量,挤粘两端口应涂有粘接剂,以便粘接效果更好。

8.排水沟处理

9.清理场地

跑道粘接完毕且胶粘剂完全固化后,将场地清洗干净,同时检查跑道端口的接口处,对接口不牢或不平整的区域及时修补,为下一道工序做好准备。

10.画线

场地经过修补、清洗后,进行画线工作。

(5)硅PU球场面层的施工工艺:

一、基础处理

1、基础要求  强度达建筑混凝土C20强度以上,平整度为3m直尺误差≤3mm,有一定排水坡度(一般横向≤8‰,纵向≤2‰),混凝土浇铸后必须保水养护不少于7天,总养护期不少于28天.

2、切割温度缝

3、温度缝处理  待基础干燥后,用专用填缝胶涂刷于温度缝两侧,再把可压缩泡棉轻挤满温度缝

4、底涂  基础干燥后用专用底漆滚涂于基面,一般分两道滚涂,基础密实度低的需多道滚涂,原则为涂刷后基面形成光亮连续膜为止。

二、硅PU球场面层铺设

1、弹性层

弹性层施工前应仔细检查确认基础处理完妥才能进行弹性层施工。弹性层为单组份材料,只需用稀释剂调节合适施工稠度,用齿刮板涂刮于基面,表面有粒状杂物混入或堆积处需用磨机修整平才能进行加强层施工。

2、加强层

加强层也为单组份材料,施工使用方法与弹性层一致。干固后表面要求平整光滑,若在施工过程中混入杂物或不平处需修整平滑后才能进行面层施工。

3、面层

面层为双组份材料,必须按规定比例把A、B两组份充分搅拌均匀,可加入少量水调节合适施工稠度,用胶刮板分2~3道刮涂于加强层表面。

4、划线

按标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边贴在球场上,用专用划线漆涂刷于美纹纸间,待表面干后撕掉美纹纸。

(6)EPDM塑胶面层施工工艺:

在进行EPDM塑胶面层铺设之前,场地应充分晾晒待混凝土中水汽完全蒸发后,并且在施工前,应再次清扫场地后,方可进行施工。施工气温应高于8 ℃ ,空气湿度较大或预计有雨的天气应停止施工。夏季施工,要避开中午高温段。

施工前应检查设备材料是否齐全、存放位置是否合理称、配料、运送、批刮、辅助等。EPDM面层采用手工铺设,这样可以确保面层的密实度,增强使用效果和使用年限。首先将EPDM胶粒和聚氨酯胶水按所需比例投入颗粒搅拌机中充分搅拌,搅5-10分钟左右,使EPDM胶粒表面完全被聚氨酯胶水湿润。根据需要适当加一点催化剂,两套设备交互使用。搅拌完成的材料用小斗车运至施工现场,根据画好的线先进行三秒区和中心圆施工,施工时应注意倾倒胶粒均匀,勿使过分集中或分散。设计面层为6mm,施工时应使用5mm的压条进行手工作业,作业时,还应加压收平,确保面层的密实度。在一批一批施工当中,随时检查厚度,如发现出现不匀要随时调整,千万不要露底。施工当中,修边的人一定跟上步调在保证质量的前提下尽量与刮料人同步施工。由于公司施工人员技术精湛,配合时间长,所以人员配合好、手熟练,能够匀速铺设,不会因为时快时慢而造成不必要的拼缝或高、低,新、旧之分。铺设完三秒区和中心圆后,即可使用另一种颜色EPDM颗粒按设计要求,铺设其余的部分,在不同颜色胶粒搅拌之前,应把搅拌机和其余需要的工具清洗干净,避免色彩上的相互混杂。EPDM颗粒在手工铺设完毕后,应该在48小时后,用胶水喷涂一遍表面,加强面层的使用效果和使用年限。喷涂胶水时,应薄而均匀,且应在无风无尘的条件下进行喷涂。

6、场地划线

面层喷涂的胶水干后,应仔细检查整个场地,看看有无缺陷,在确定无误的时候,可以对场地进行划线。画线方案制定后,需送建设单位审定,

画线测量必须有专人进行,并保证会同有关单位进行复核。在正式刷漆之前,应由另外两人复核,以免前后出现同样错误。划线采用聚氨酯双组分漆,以保证长期使用,必须精确测定,其余每一道线的宽度应正确,标线漆膜线幅为125px,平滑不刺眼,不得有交叉现象,线条涂刷应清晰、美观、端正。
